Notícias

Evolução da obra, Mansão Ulisses

Setembro de 2026

Empreendimento
Mansão Ulisses
Período
1º a 30 de setembro de 2026
Frentes de serviço
10
Registros
16

A Construtora Record, em parceria com a TEAM Empreendimentos, apresenta o relatório de evolução da obra do Mansão Ulisses referente ao mês de setembro de 2026.

Ao longo do mês, a equipe técnica atuou de forma contínua, planejada e organizada, garantindo o cumprimento dos padrões de qualidade e o avanço consistente dos serviços. A seguir, os principais marcos do período, com os registros fotográficos que atestam a evolução física do empreendimento.

01Marco concluído

Concretagem da laje do pilotis

Marco Primeiro trecho da laje do pilotis concretado — início da supraestrutura

No dia 16 de setembro foi realizada a concretagem do primeiro trecho da laje do pilotis, marcando mais uma etapa importante no avanço da estrutura — e o início da supraestrutura do empreendimento. A atividade foi conduzida conforme os procedimentos previstos, garantindo a qualidade e o adequado desenvolvimento dos serviços.

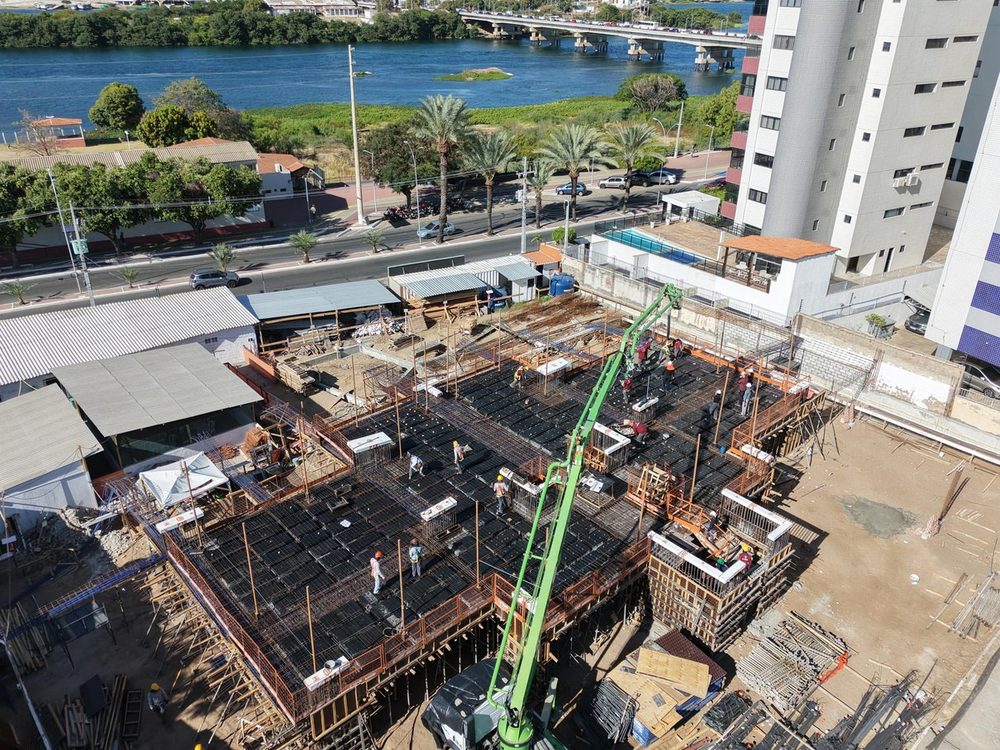

Vista aérea do canteiro durante a concretagem da laje do pilotis, com a bomba de concreto em operação e o Rio São Francisco ao fundo.
A concretagem do primeiro trecho da laje do pilotis, com a bomba de concreto em operação e o Rio São Francisco ao fundo.
02Em execução

Execução da protensão

Seguem a preparação e a instalação dos sistemas de protensão, conforme as especificações do projeto estrutural e os procedimentos técnicos estabelecidos. Essa etapa contribui para o desempenho, a eficiência e a segurança da estrutura, assegurando que os elementos sejam executados segundo os requisitos de projeto.

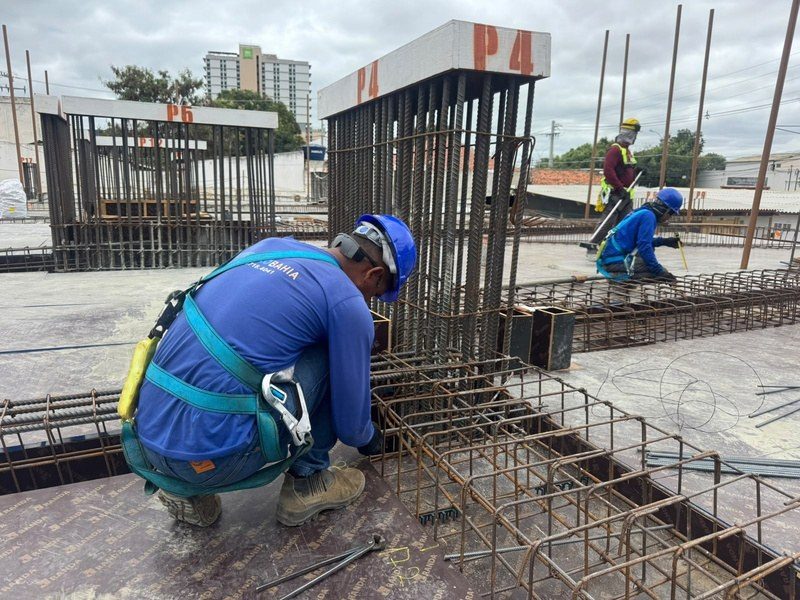

Trabalhador preparando os cabos de protensão sobre a armação da laje.
Preparação dos cabos de protensão sobre a armação da laje, conforme as especificações do projeto.
03Em execução

Montagem do complemento da 2ª etapa

Teve início a montagem do complemento da 2ª etapa do pilotis, dando continuidade ao avanço da estrutura. A atividade contempla a preparação e a montagem dos elementos estruturais previstos em projeto, seguindo os alinhamentos, níveis e procedimentos técnicos estabelecidos — mais um avanço rumo às próximas etapas.

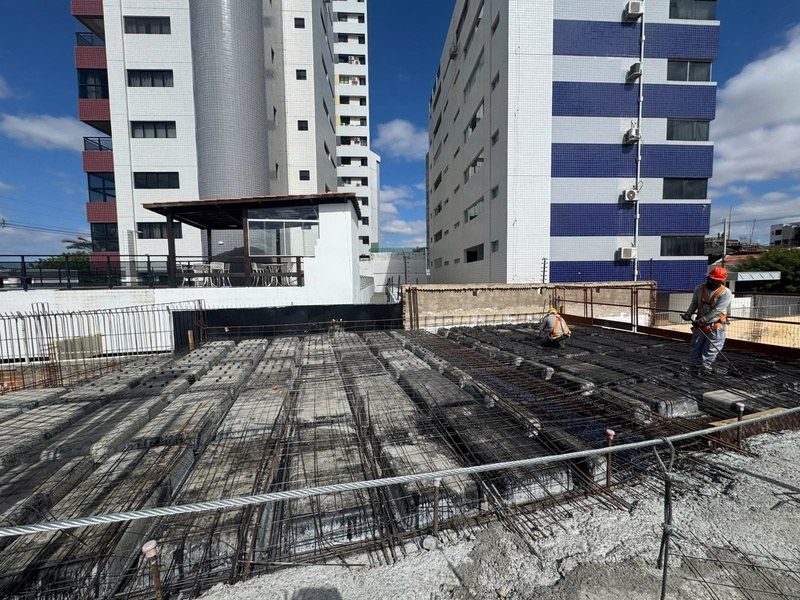

A laje da segunda etapa do pilotis em montagem, com os edifícios da orla ao fundo.
A segunda etapa do pilotis em montagem, com os edifícios da orla ao fundo.
04Iniciado

Armação dos pilares do pavimento lazer

Teve início a armação dos pilares do pavimento lazer. A atividade envolve a montagem das armaduras conforme as especificações e os detalhamentos do projeto estrutural, garantindo o correto posicionamento, alinhamento e espaçamento das barras.

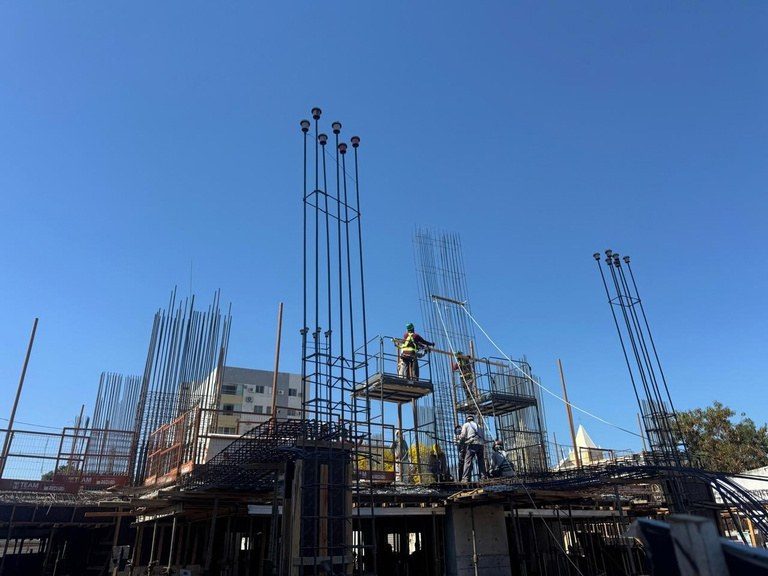

As armaduras dos pilares do pavimento de lazer montadas, recortadas contra o céu.
As armaduras dos pilares do pavimento de lazer já montadas, recortadas contra o céu.
05Iniciado

Início da desforma da laje do pilotis

Começou a desforma da laje do pilotis, após o atendimento às condições necessárias para a retirada das fôrmas e o reescoramento. Com a desforma, torna-se possível dar continuidade às etapas seguintes da estrutura, mantendo o ritmo de avanço da obra.

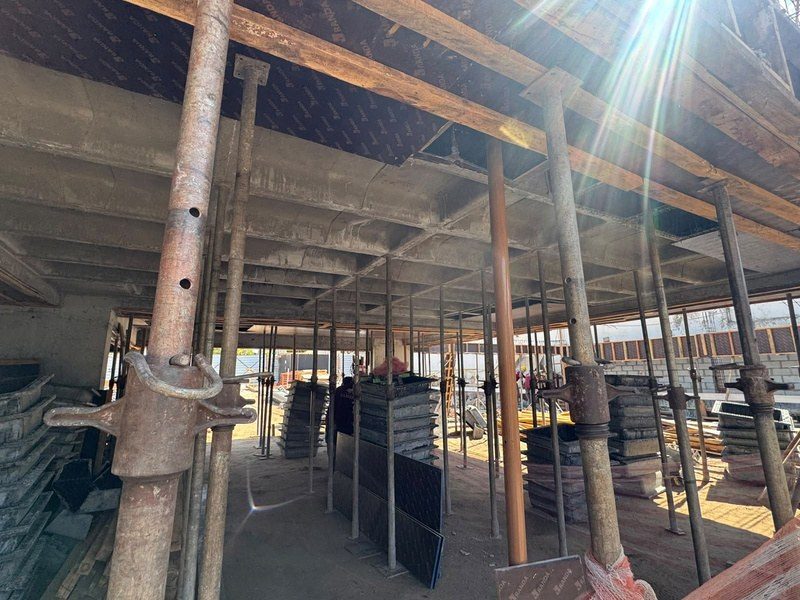

Sob a laje do pilotis, o reescoramento metálico após a retirada das primeiras fôrmas.
Sob a laje do pilotis: o reescoramento metálico, após a retirada das primeiras fôrmas.
06Em execução

Fundação de periferia

Em paralelo às demais frentes, seguem os serviços de fundação de periferia. A atuação integrada das equipes otimiza o andamento dos trabalhos e mantém o ritmo da obra, contribuindo para o cumprimento do cronograma.

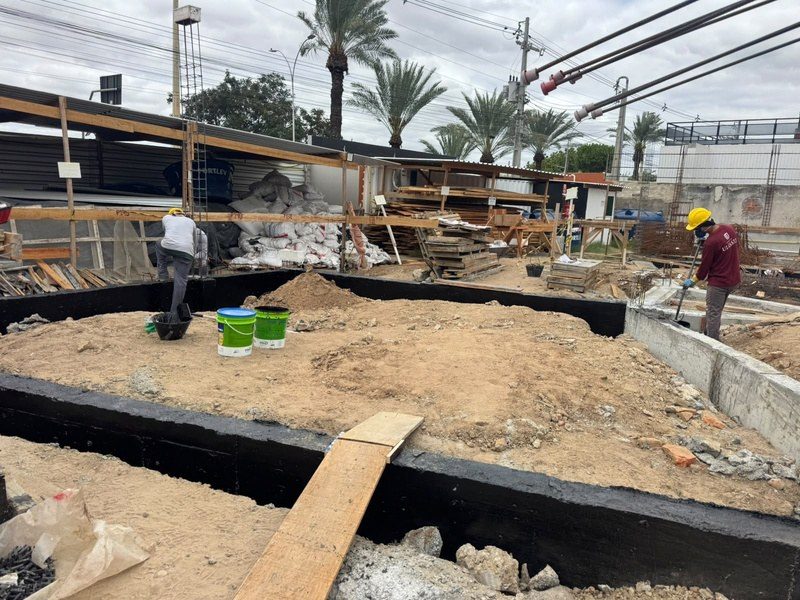

Serviços de fundação na periferia do terreno, tocados em paralelo às demais frentes.
Serviços de fundação na periferia do terreno, tocados em paralelo às demais frentes.
07Iniciado

Fundação posterior

Teve início a fundação da parte posterior do terreno, voltada para a Avenida Aristarco Lopes. Com o avanço da área frontal da torre, liberou-se espaço para o remanejo dos materiais que estavam ali, abrindo mais uma frente de serviço para o avanço da obra.

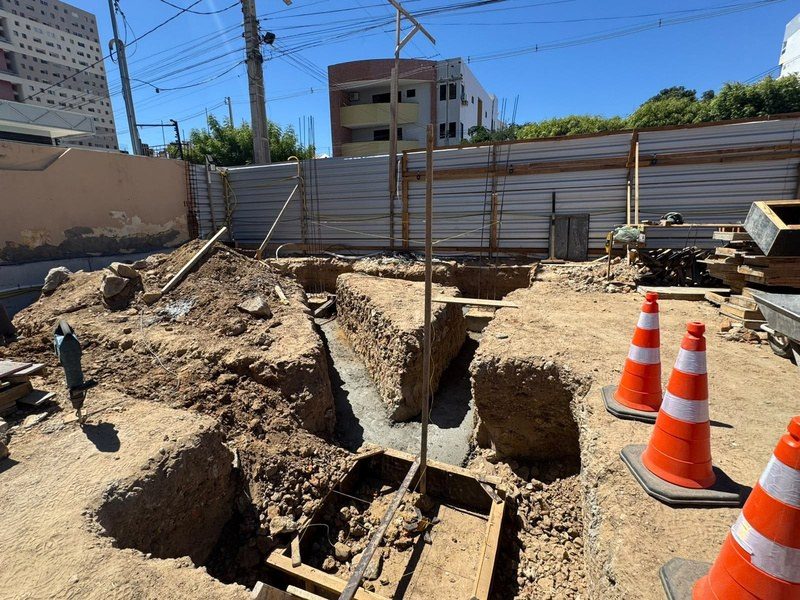

Abertura das valas de fundação na parte posterior do terreno, voltada para a Avenida Aristarco Lopes.
Abertura das valas de fundação na parte posterior do terreno, voltada para a Avenida Aristarco Lopes.
08Iniciado

Drenagem do subsolo

Teve início a execução do sistema de drenagem do subsolo — etapa fundamental para o adequado controle e direcionamento das águas de chuva e das áreas vizinhas à edificação.

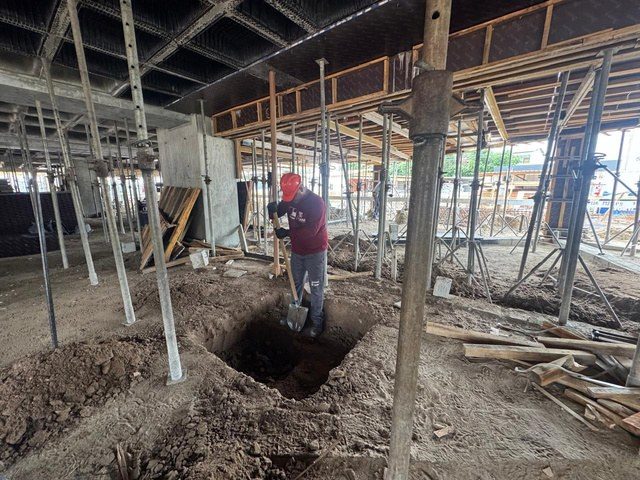

Escavação do sistema de drenagem no subsolo da edificação.
Escavação do sistema de drenagem no subsolo da edificação.

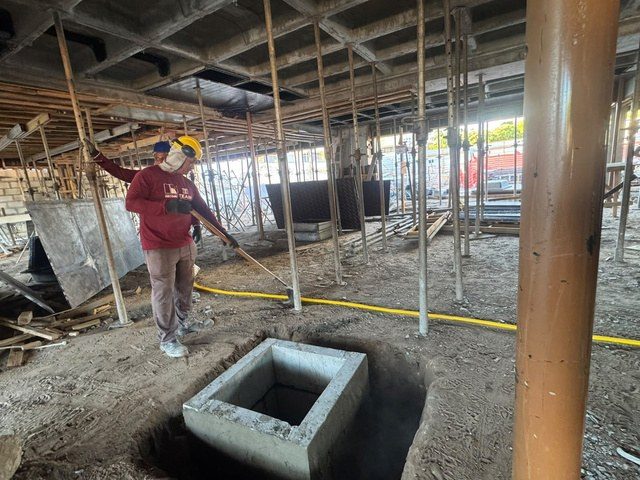

Caixa de drenagem assentada no subsolo, para o controle das águas.
Caixa de drenagem assentada, para o controle e o direcionamento das águas.
09Em execução

Acompanhamento de topografia

Para garantir o controle e a precisão geométrica da torre ao longo da execução, foi contratado um profissional de topografia, que acompanha continuamente o avanço da obra — monitorando a verticalidade, os alinhamentos, os eixos e as cotas dos elementos executados, em conformidade com o projeto.

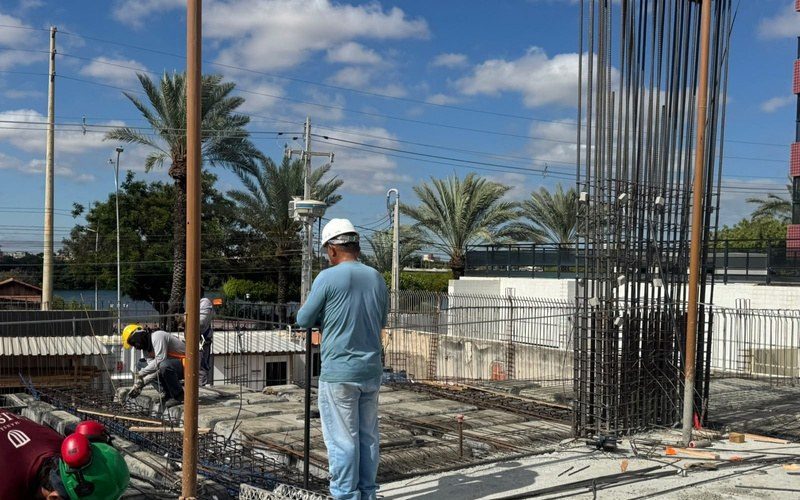

Profissional de topografia com estação total, entre as armaduras dos pilares.
O acompanhamento topográfico monitora a verticalidade e os eixos da torre ao longo da execução.
10Marco concluído

Avanço do mês, visto de cima

Marco Concretagem da 1ª etapa da laje do pilotis concluída no mês

Ao longo de setembro foi concluída a concretagem da primeira etapa da laje do pilotis, dando início à supraestrutura do empreendimento. As imagens aéreas do início e do fim do mês mostram, de um ponto só, o quanto a obra andou.

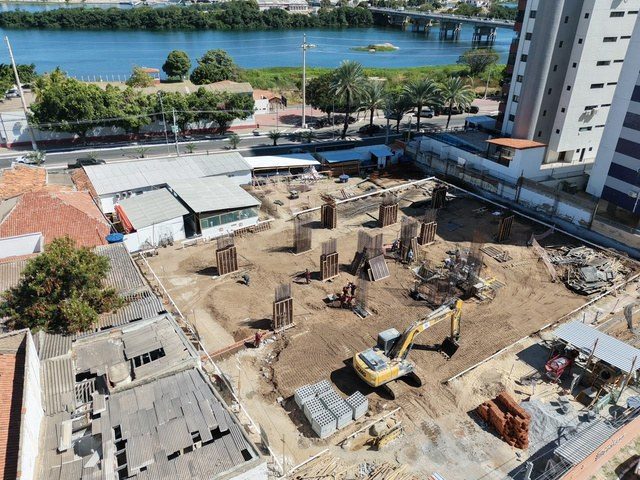

Vista aérea do canteiro entre o rio e a cidade, no início do período.
O canteiro entre o rio e a cidade, com a infraestrutura do térreo em formação.

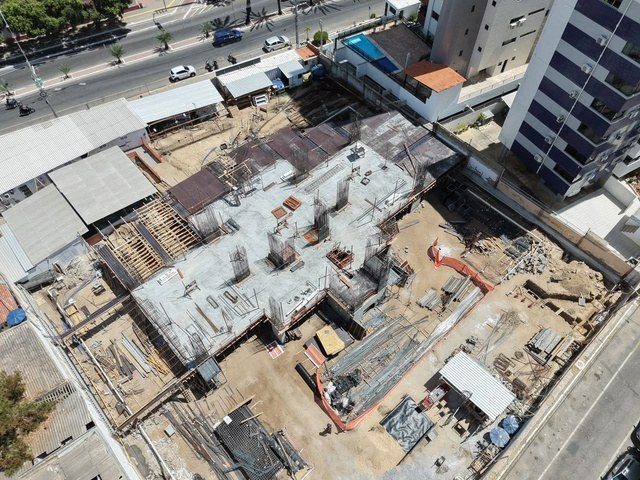

Vista aérea aproximada da laje do pilotis em execução.
A malha de pilares e a laje do pilotis, vistas de cima.

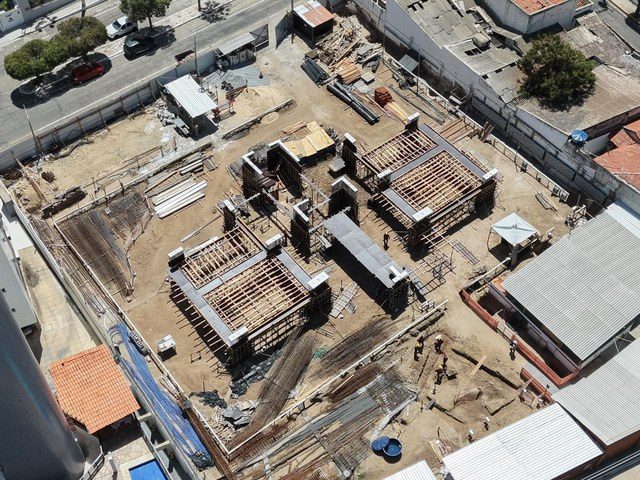

Vista aérea do conjunto da obra ao fim do mês.
O conjunto da obra entre a avenida e o rio, ao fim de setembro.

Gente que faz a obra

No canteiro, o mês também teve segurança, saúde e confraternização.

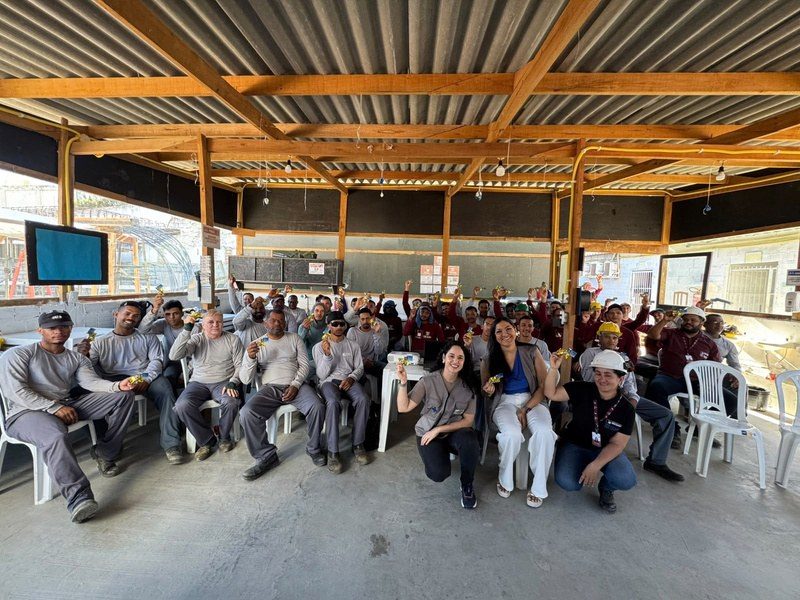

A equipe da obra reunida na palestra do Setembro Amarelo.
A palestra do Setembro Amarelo, em parceria com o CEREST, reuniu a equipe da obra.

Setembro Amarelo

Em parceria com o CEREST, a obra promoveu uma palestra em alusão ao Setembro Amarelo, com um momento de informação, conscientização e reflexão sobre a valorização da vida e os cuidados com a saúde mental — reforçando o compromisso do canteiro com um ambiente de trabalho mais humano, seguro e acolhedor.

Confraternização dos aniversariantes do mês no canteiro, com bolo e decoração.
A confraternização dos aniversariantes de setembro, no canteiro.

Aniversariantes do mês

Uma comemoração em homenagem aos aniversariantes de setembro: um momento de confraternização, integração e reconhecimento entre os colaboradores, valorizando as pessoas que fazem a obra acontecer.

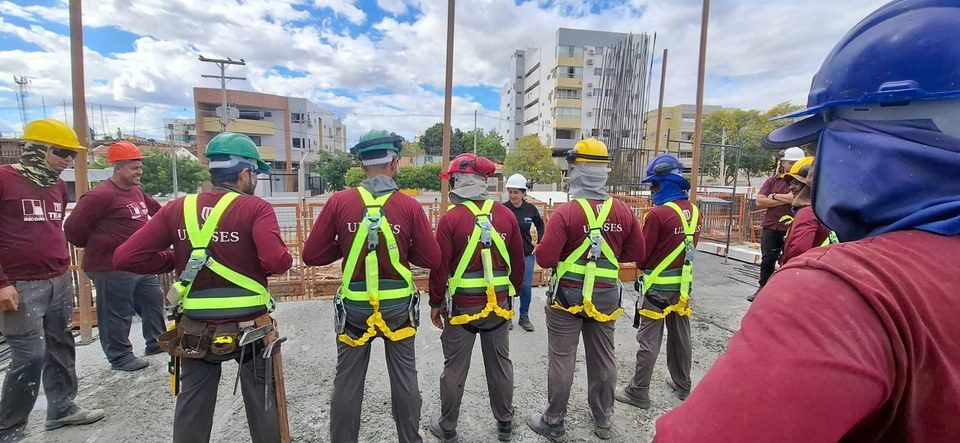

Equipe perfilada com os cintos de segurança, no treinamento de trabalho em altura.
Treinamento de trabalho em altura (NR-35): a equipe equipada com os sistemas de proteção contra quedas.

Treinamento NR-35 · Trabalho em altura

Foi realizado o treinamento de capacitação em atendimento à NR-35 — Trabalho em Altura, abordando a identificação e a avaliação de riscos, o uso correto dos equipamentos de proteção, os procedimentos de segurança e as condutas em emergência. A capacitação reforça a prevenção de acidentes e um canteiro mais seguro.

Próximas etapas

O que está programado para a sequência da obra.

  1. 01

    Concretagem da 2ª etapa da laje do pilotis

    Prevista para outubro, dá sequência à laje do pilotis iniciada em setembro.

  2. 02

    Concretagem dos pilares e da laje do pavimento lazer

    Continuidade da estrutura, subindo para o pavimento de lazer.

  3. 03

    Continuidade da fundação posterior

    Em paralelo aos demais serviços, na parte voltada para a Avenida Aristarco Lopes.

Cada etapa concluída representa não apenas o avanço da obra, mas a aproximação do momento de viver o seu novo lar.

Seguimos trabalhando com dedicação, segurança e atenção aos mínimos detalhes, para que todo o processo avance em conformidade com o cronograma e com os padrões de qualidade.

Equipe técnicaConstrutora Record · TEAM Empreendimentos
